“报告!11基杆塔校正任务完成,所有参数验收合格,线路恢复送电!”9月15日16时30分,榆神电力公司安装检修试验中心技术员曹广飞嘶哑的汇报声从对讲机传来,标志着这场持续5天的采空区杆塔抢险战役圆满收官。
受地质沉陷影响,近日,线路巡视员在日常巡视中发现,该区域四条10kV风井线路共计11基杆出现不同程度倾斜,一旦发生倒杆,将可能导致矿井通风系统瘫痪。
险情就是命令!榆神电力公司立即启动应急响应,组织安装检修试验中心人员火速赶往现场,对每基杆塔进行勘测。
“11基杆塔中最大倾斜度已达2.3%,超过安全标准1.5倍。”
“首先解除绝缘子扎线和避雷线的连接,通过埋设地锚作为锚点,同时要防止杆体向反方向倾斜。”
……
深夜的办公室里,抢修技术团队激烈讨论,最终,一套包含地质监测、动态校正、供电保障三大部分的抢修方案终于成型。

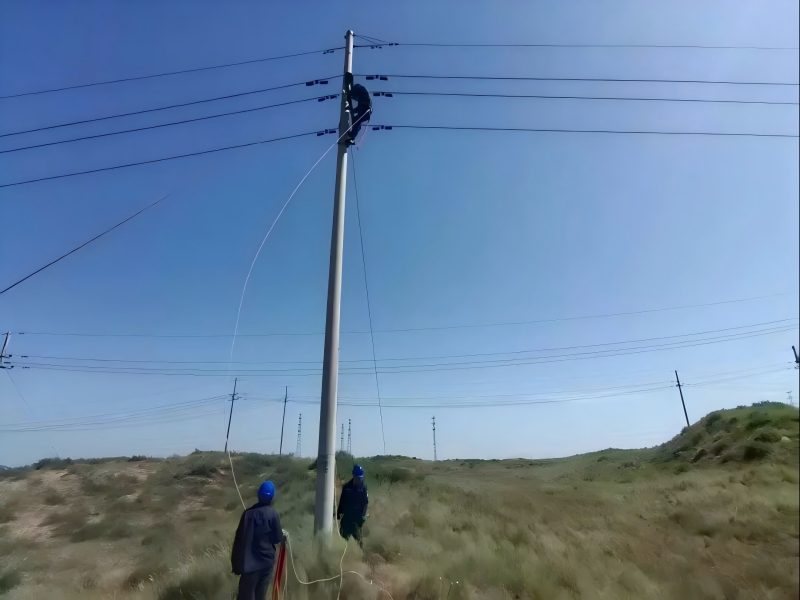

作业现场,连日的濛濛细雨和高空作业风险双重考验着抢修人员。检修人员经工作票学习、危险点告知等作业前的流程后,一场与恢复矿区安全供电的时间赛跑,一场检验技术人员快速处置能力的检修战,在15米的杆塔上正式打响。大家秉承严、细、实、勤的工作作风,化身蜘蛛人登上杆塔,捆绑杆塔,固定地锚,以最快的速度对每一组杆塔进行校正,并对杆塔底部进行夯实处理。
随着最后一基杆塔校正完成,11基杆塔垂直度全部控制在0.5%以内,杆塔基础沉降速率趋于稳定,线路参数完全符合送电要求。
目前,榆神电力公司已加强对运维区域线路的常态化监测,增加巡线频次,及时掌握线路运行情况,做到早发现、早处理,持续为煤矿安全生产提供可靠电力保障。
